Herinrichting de Bucht, Bergeijk
Wij zijn voornemens een herinrichtingsplan te maken van de straat de Bucht en Buchtdwarsstraat in Bergeijk. Het betreft een plan voor een totale herinrichting vanaf de aansluiting met de Riethovensedijk tot de Enderakkers. Hierin is ook een rioolreconstructie voorzien.
Voortgang
Momenteel bezig: Voortgang, vanaf 13 juni 2025
Momenteel bezig: Voortgang, vanaf week 19 2025

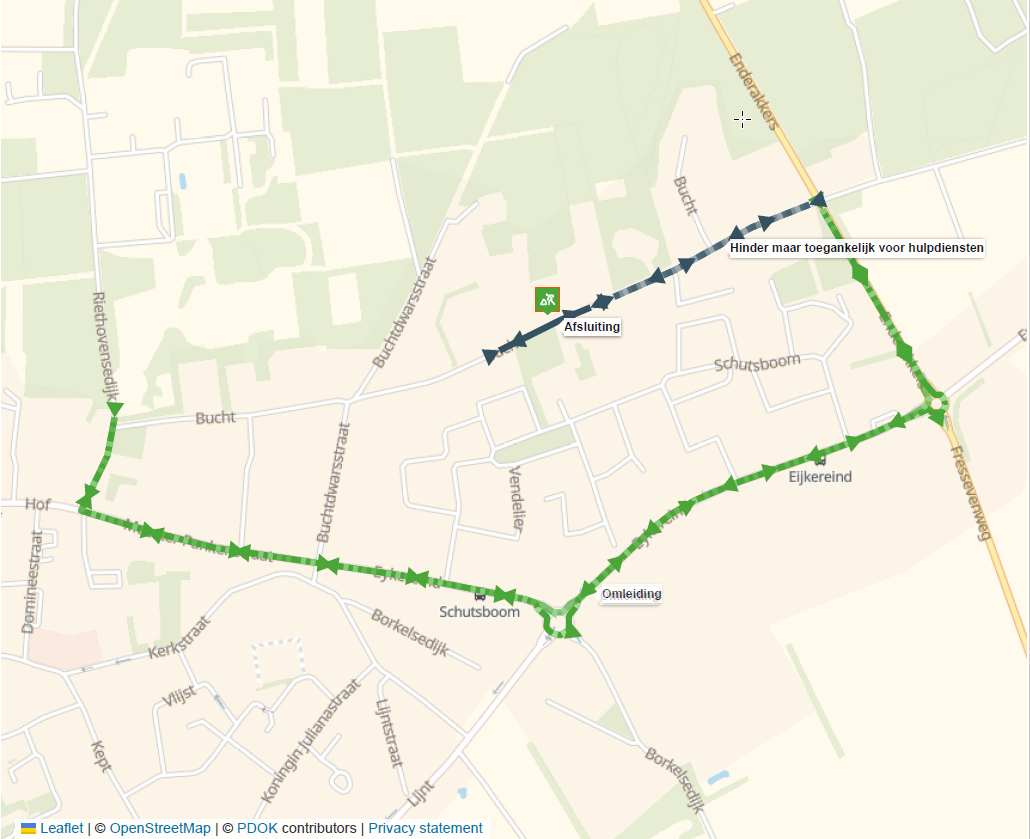

Sinds week 19 is de situatie in de Bucht Bergeijk weer aangepast. Momenteel is het eerste gedeelte vanaf de Riethovensedijk en het gedeelte vanaf de Buchtdwarsstraat tot aan het voetpad naar de Gildetrom ter hoogte van hsn 42 afgesloten als gevolg van onze werkzaamheden. Het gedeelte vanaf de Enderakkers tot aan het afgesloten wegvak is toegankelijk, maar hier worden wel werkzaamheden voor de nutsbedrijven uitgevoerd. Het tussenliggende gedeelte Bucht, globaal vanaf hsn 8 tot en met de kruising met de Buchtdwarsstraat, is bereikbaar via de Buchtdwarsstraat en via de Burgemeester Schaepmanstraat. Zie de bijlage voor de huidige situatie. Deze situatie staat voorlopig gepland tot en met 20 juni. Zodra de situatie weer veranderd stellen wij u hiervan op de hoogte.
Momenteel bezig: Wijziging afsluiting, vanaf 4 april 2025
Vanaf vrijdag 4 april 2025 is de situatie in de Bucht Bergeijk weer veranderd. De kruising Bucht / Burgemeester Schaepmanstraat is weer open voor het verkeer. De Bucht is nu afgesloten tussen de Riethovensedijk en de Burgemeester Schaepmanstraat. Dit gedeelte is ook voor hulpdiensten moeilijk bereikbaar. In het gedeelte tussen de Buchtdwarsstraat en de Enderakkers zijn de nutspartijen aan het werk. Dit gedeelte is voor hulpdiensten bereikbaar in geval van een calamiteit.
Momenteel bezig: Planning / fasering herinrichting, vanaf 14 oktober 2024
Vanaf maandag 14 oktober 2024 starten we met de herinrichting de Bucht. De riolering wordt vervangen, een nieuw hemelwaterriool wordt aangelegd voor een betere waterhuishouding en de weg krijgt hier een nieuwe inrichting.
Deze werkzaamheden worden gecombineerd met de uitvoering van de nutsbedrijven. Zij zullen vooruitlopend hun kabels en leidingen (elektra-, water-, en gasleiding) gaan vervangen.
In verband met de werkzaamheden zal de aannemer per fase de weg helemaal afsluiten.

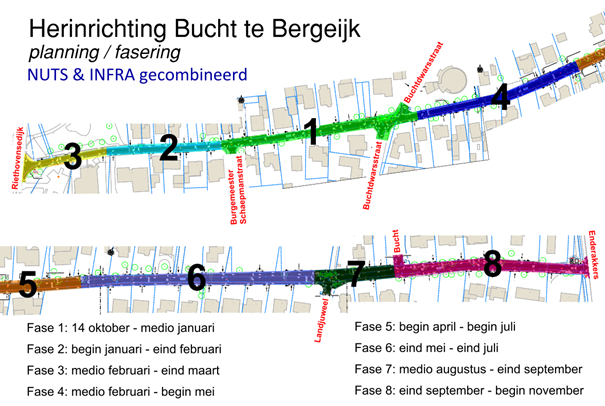

Tekening planning / fasering de Bucht, herinrichting
De gemeente kiest er bewust voor om de projecten opeenvolgend uit te voeren en niet tegelijk, dit om overlast zoveel mogelijk te beperken. We zetten ons daarnaast in om de herinrichtingsprojecten zo soepel en snel mogelijk te laten verlopen, waarbij rekening wordt gehouden met de minimale overlast voor inwoners en bedrijven in de betreffende gebieden. We waarderen de medewerking en geduld van iedereen tijdens deze periode van vooruitgang en verbetering. Samen bouwen we aan een mooier en toekomstbestendig Bergeijk.Afgerond: Informatieavond herinrichting, 17 september 2024
De aannemer van de werkzaamheden is bekend en de werkzaamheden zijn gepland. Vandaar dat we aanwonenden, betrokkenen en geïnteresseerden hebben uitgenodigd voor de informatieavond “uitvoering”. Deze informatieavond vond plaats op dinsdag 17 september 2024 om 19.30 uur in het gemeentehuis van Bergeijk.
Tijdens deze avond zijn we even kort teruggekomen op de plannen en de stimuleringsregeling “afkoppelen hemelwater”, maar verder stond de avond in het teken van de uitvoering. De aannemer heeft zich gepresenteerd en heeft de werkzaamheden, de afsluiting en omleidingen, planning en fasering doorgenomen. Onderstaand is de presentatie te downloaden.
Presentatie informatieavond herinrichting de Bucht, Uitvoering
Verder is ook de tekening van het bovengrondse werk bijgevoegd en het verlichtingsplan. Met betrekking tot de bijgevoegde tekeningen een “disclaimer”. Het zijn uitvoeringstekeningen maar deze kunnen in de praktijk, vanzelfsprekend, enigszins gaan afwijken. Verder de opmerking dat ter hoogte van huisnummer 18 op tekening de weg versmald is, maar dit is niet de praktijk. Door de medewerking van de aanwonende kan de weg daar weliswaar smal, maar even breed blijven. Nabij huisnummer 63 staat nog een boom getekend, maar deze gaat niet door.
Afgerond: Informatieavond herinrichting, vanaf 4 oktober 2023
Op woensdag 4 oktober is een informatieavond gehouden over de herinrichting van de Bucht. Op de avond is het ontwerp gepresenteerd dat samen met de klankbordgroep tot stand is gekomen.
Onderstaand is de presentatie en de tekening van het ontwerp te downloaden.
Afgerond: Aftrap herinrichting, vanaf 17 februari 2022
Om het proces in aanloop naar het plan toe te lichten, is er een eerste informatieavond geweest op donderdag 17 februari om 19.00 uur in de raadzaal van het gemeentehuis van Bergeijk. Naast een presentatie over het proces is de avond gebruikt om een klankbordgroep te formeren. Circa 10 personen hebben zich voor de klankbordgroep aangemeld. Met deze groep willen we een aantal sessies doorlopen, waarbij we input en feedback ophalen.
